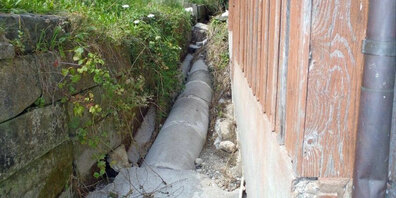

Die Errichtung der Ableitung des Goldbergbaches ab Eintritt in das Siedlungsgebiet oberhalb der Kirche senkrecht bis zum See hinunter kommt wie vorgesehen voran. Die Baustelle dringt nun in Strassenabschnitte, in denen der Durchgangsverkehr betroffen wird.
Ein- und Ausfahrt der Obergasse ab August gesperrt

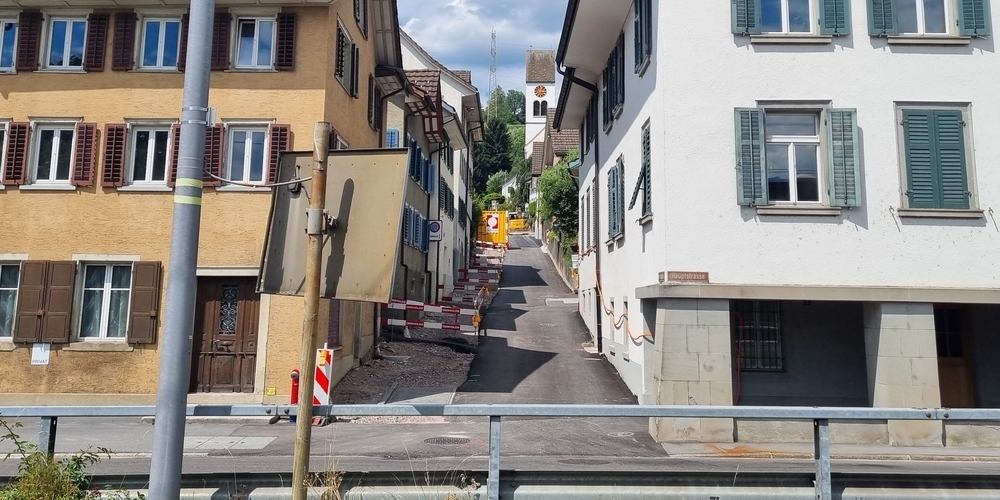

Die Grabenarbeiten wurden seit dem Spätherbst 2024 die Kirchgasse abschnittsweise bergwärts vorangetrieben. Sie erreichen Mitte Juli die Obergasse.

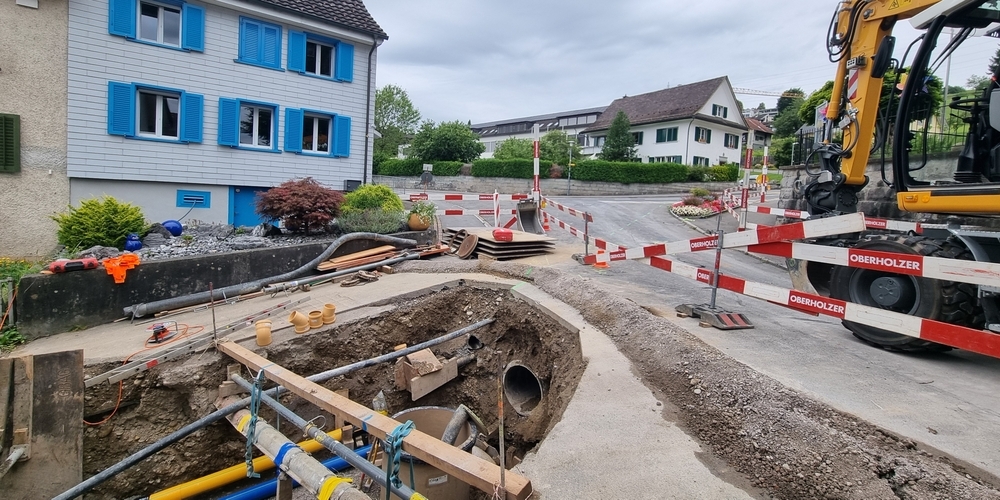

Anfang August, nach den Baumeisterferien, beginnen die Arbeiten im Einmündungsbereich der Obergasse in die Schulhausstrasse / Alte Eschenbacherstrasse. Während dieses Bauabschnittes, der ca. 3 bis 4 Wochen in Anspruch nimmt, wird die Obergasse für den Durchgangsverkehr gesperrt. Anwohnende der Obergasse können von und nach der Sennhüttenstrasse zu- und wegfahren. Fussgängerinnen und Fussgänger, allen voran Schülerinnen und Schüler, werden gezielt um die Baustelle geleitet. Velofahrende werden gebeten, im Baustellenbereich abzusteigen, ggf. grossräumig umgeleitet.
Schulhaus-/Alte Eschenbacherstrasse ab September

Ab Anfang September wird die Baustelle in der Schulhausstrasse, bzw. in deren Verlängerung in der Alten Eschbacherstrasse bergwärts fortgesetzt. Hierbei müssen auch diverse Bauwerke für die Zusammenführung des Goldbergbachs mit dem Kürzibach im Strassenkörper errichtet werden.
Dies bedingt die Inanspruchnahme eines wesentlichen Teils der Fahrbahn während mehreren Wochen bis voraussichtlich November. Der Durchgang für den motorisierten Verkehr ist nur für leichte Motorwagen bis 3,5 t möglich. Schwerere, bzw. vor allem längere Fahrzeuge müssen in das Siedlungsgebiet bergseitig der Baustelle von Eschenbach her über den Berg zufahren. Vorgesehen ist im Baustellenbereich der Einsatz einer Lichtsignalanlage.
Auch hier werden Fussgängerinnen und Fussgänger, allen voran Schülerinnen und Schüler gezielt um die Baustelle geleitet. Velofahrende werden gebeten das Lichtsignal zu berücksichtigen.
Zweimal Wochenend-Bahnersatz im Oktober
Am Wochenende des 18. und 19. Oktober 2025 wird das Unterführungsbauwerk unter dem SBB- Trassee erstellt. Der Bau erfolgt im offenen Graben, d.h. die Schienen werden aufgetrennt und der Bahnschotter wird entfernt. Dies bedingt einen Unterbruch der Bahrverbindung Rapperswil–Uznach und die Errichtung eines Bahnersatz-Betriebs von Freitagabend bis Montag früh. Der motorisierte Verkehr auf der Kantonsstrasse wird mit Lichtsignal einspurig an der Baustelle vorbeigegeführt.
Am darauffolgenden Wochenende wiederholt sich der Unterbruch. Hier ist jedoch die SBB selber Auslöserin, da die Weiche in der Bahnhofseinfahrt ausgetauscht wird. Auch hier wird ein Bahnersatz errichtet.
An beiden Wochenenden ist der Bahnübergang Bad am See gesperrt und der Langsamverkehr auf dem Strandweg wird eingeschränkt. Diese Baumassnahmen sind im Übrigen mit verantwortlich für die Vorverschiebung der Chilbi.
Kurze Kantonsstrassensperre im November
Die Kantonstrasse verbleibt bis zur Fertigstellungwährend stets befahrbar; phasenweise einspurig mit Lichtsignalanlage. Hingegen ist eine Totalsperrung bei der Einmündung der Kirchgasse am Wochenende vom 8. und 9. November 2025 unerlässlich. Der Durchgangsverkehr muss grossräumig über die A15 oder Eschenbach abgewickelt werden. Ortsansässige benutzen die Verbindung via Obergasse und Sennhüttenstrasse.
